HE "Perućica": Montirana dva nova bloka transfromatora, veća sigurnost i pogonska spremnost za rad

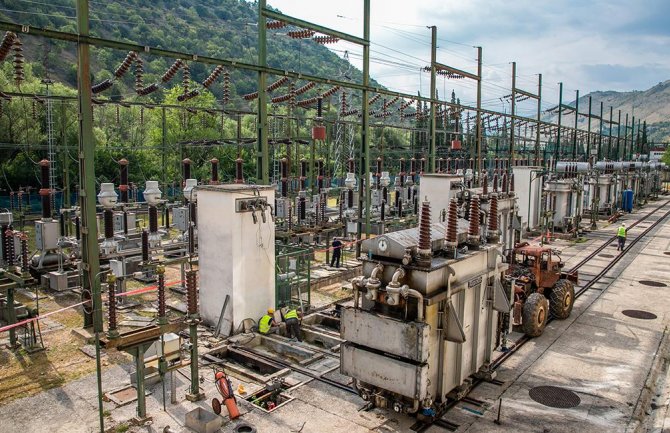

U HE "Perućica“ montirana su dva nova blok transformatora sa pripadajućom opremom od ukupno pet koliko je ugovoreno sa konzorcijumom koji predvodi zagrebačka kompanija "Končar – distributivni i specijalni transformatori“.

Novi transformatori zamijenili su postrojenja istog proizvođača koja su postavljena još 1958. godine i bila u funkciji od samog početka rada "Perućice“. Kompleksan posao zamjene trafoa teških oko 45 tona odradile su ekipe firme "Elektrotim“ iz Budve, prenosi PR Centar.

Direktor HE "Perućica“, Dragan Čizmović, ističe da se radi o kvalitetnoj opremi proizvođača svjetskog renomea čiji su proizvodi prisutni i izuzetno cijenjeni na svim svjetskim meridijanima.

cizmovic

Dragan Čizmović, Foto: PR Centar

"Zamjenom ovih transformatora, dobićemo jednu sigurnost, veću pogonsku spremnost.  I radni vijek transformatora se produžava za najmanje tridesetak godina. Kad kompletiramo dva transformatora i iduće godine tri, onda ćemo zajedno sa generatorima, koje takođe revitalizujemo, dobiti jednu mnogo sigurniju elektranu nego što je bila do sada," kazao je Čizmović.

Ugovor o zamjeni pet blok transforamatora vrijedan je 2,25 miliona eura, 450 hiljada eura po trafou. Pored prva dva koja su montirana, predviđeno je da se naredne godine "Končar – distributivni i specijalni transformatori“ isporuči još dva, a 2022. i peti blok transformator.

Iz "Končara“, međutim, najavljuju da bi sva tri preostala trafoa mogla biti isporučena već naredne godine, znatno prije ugovorenog roka.

Poštujući odredbe novog Zakona o zaštiti životne sredine uporedo sa zamjenom  postrojenja izgradili smo i uljnu jamu za sve transformatore. Time smo obezbijedili da, u slučaju procurivanja ulja iz trafoa, ne bude ugrožena rijeka Zeta i životna sredina u neposrednoj blizini najstarije velike elektrane u sistemu EPCG.

U HE "Perućica“, koja je trenutno u planskom zastoju zbog redovnog godišnjeg remonta, od 15. juna, u toku je i kapitalna rekonstrukcija još dvije mašine, generatora G3 i G6 koju izvodi kompanija ATB Sever iz Subotice.

U HE "Perućica“, u prethodne dvije godine, uspješno su revitalizovane četvrta, peta i sedma mašina, a nakon što ove godine budu obnovljene treća i šesta, tokom 2021. to isto biće izvedeno i na generatorima  G1 i G2. Ugovor je vrijedan oko 3,5 miliona eura, a njegova realizacija, uz zamjenu transformatora i realizaciju projekata u okviru druge faze rekonstrukcije i modernizacije, značiće novu mladost naše najstarije velike hidroelektrane.

PR Centar

Komentari

Komentara: (0)

Novi komentar

Komentari objavljeni na portalu Kodex.me ne odražavaju stav uredništva, kao ni korisnika portala. Stavovi objavljeni u tekstovima pojedinih autora takođe nisu nužno ni stavovi redakcije, tako da ne snosimo odgovornost za štetu nastalu drugom korisniku ili trećoj osobi zbog kršenja ovih Uslova i pravila komentarisanja.

Zabranjeni su: govor mržnje, uvrede na nacionalnoj, rasnoj ili polnoj osnovi i psovke, direktne prijetnje drugim korisnicima, autorima čanka i/ili članovima redakcije, postavljanje sadržaja i linkova pornografskog, uvredljivog sadržaja, oglašavanje i postavljanje linkova čija svrha nije davanje dodatanih informacija vezanih za članak.

Takvi komentari će biti izbrisani čim budu primijećeni.
